Хід будівництва «Файна Таун» – січень 2024 року (фото)

Забудовник «Файна Таун» підготував новий фотозвіт про хід будівництва комплексу станом на січень 2024 року. Нині тривають роботи з будівництва 10-ї черги ЖК «Файна Таун».

9 черга

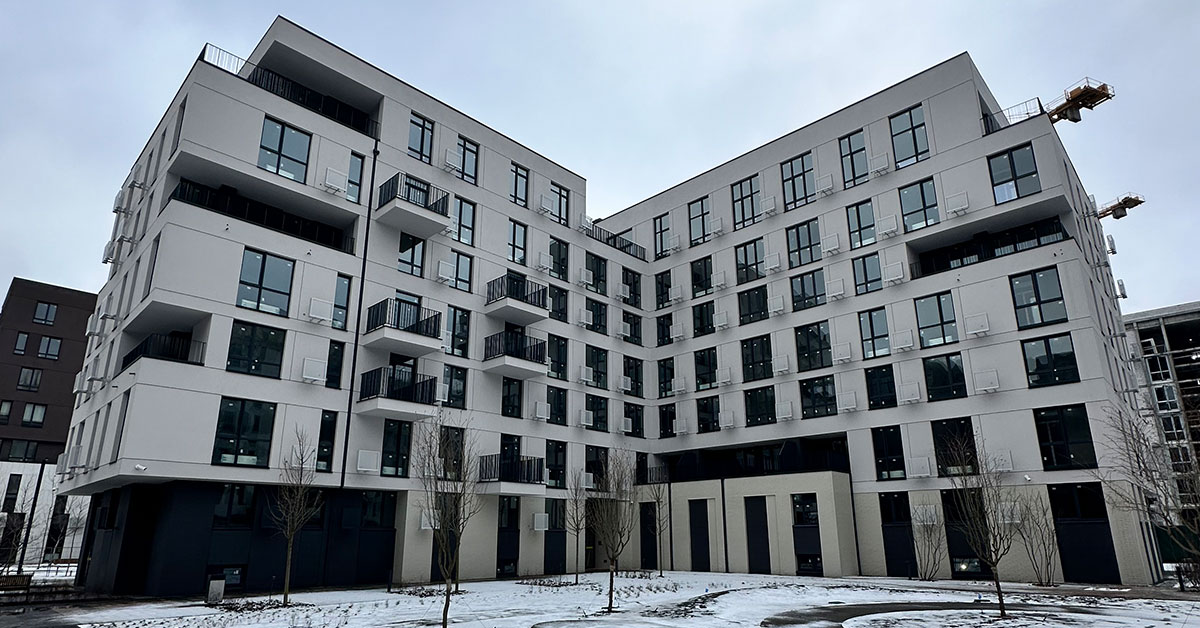

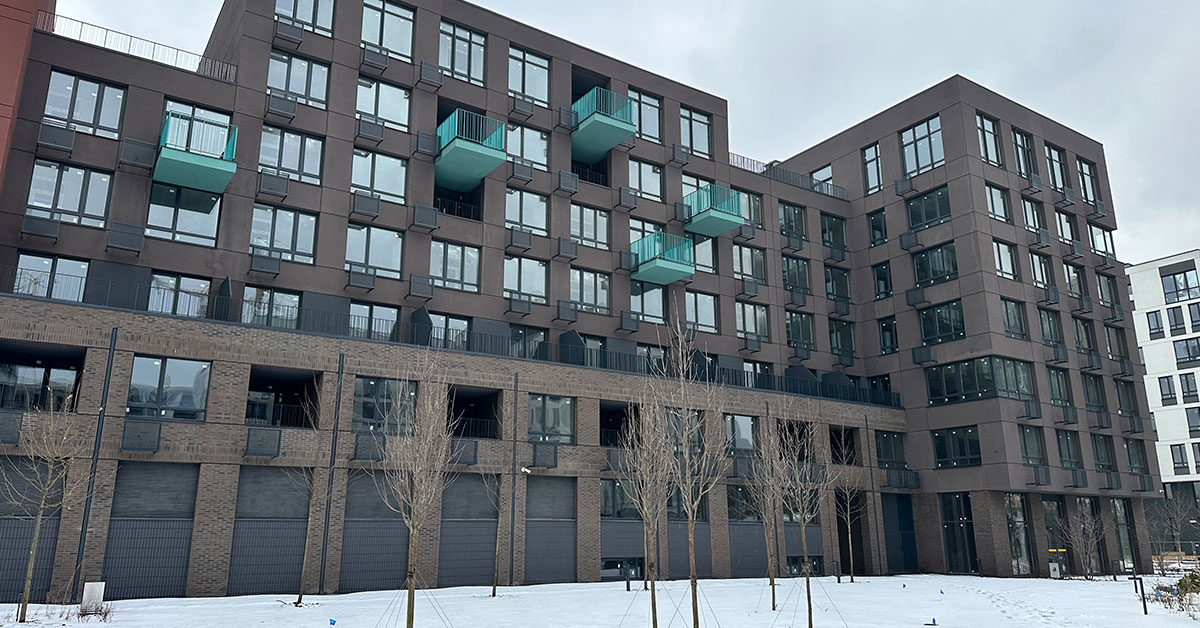

У 9-й черзі роботи майже закінчені, а будинки №34, 35 та 36 введені в експлуатацію. В цій черзі залишилися лише роботи з озеленення території. Вони проходитимуть весною. Вперше у «Файна Таун» виконають озеленення з посівних лугових трав замість звичного газону у внутрішньому дворі житлових будинків. Це дозволить максимально занурити мешканців до природного середовища Альпійського лугу.

Велосипедно-пішохідний міст

Розпочинається монтаж огородження. Відкриття мосту заплановане на весну 2024 року.

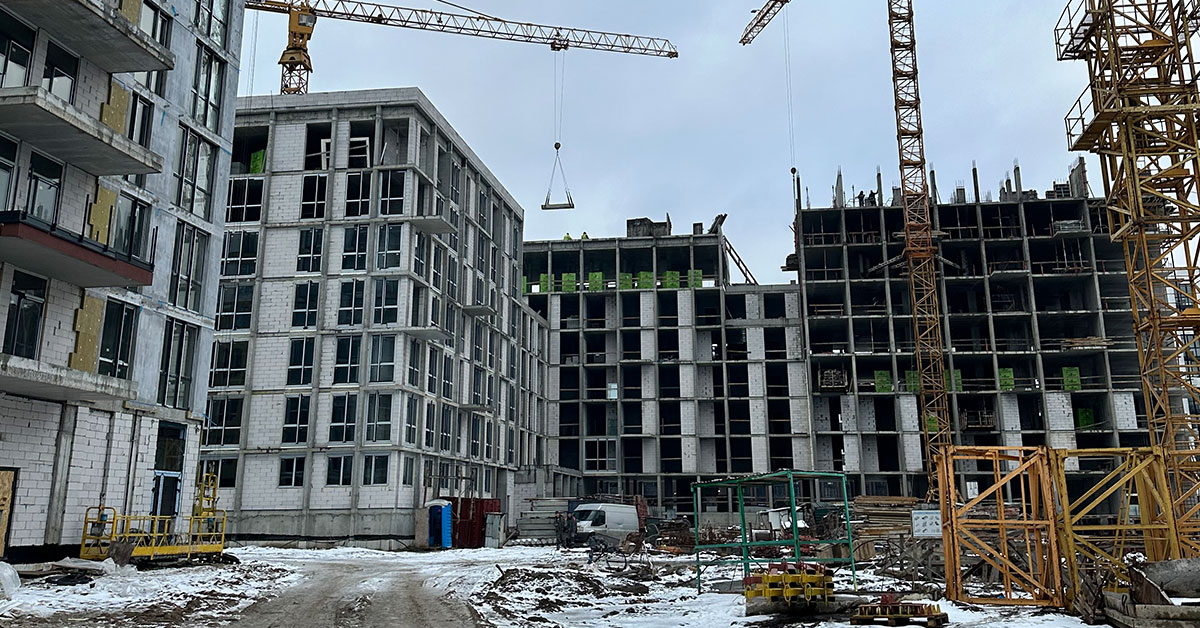

10 черга

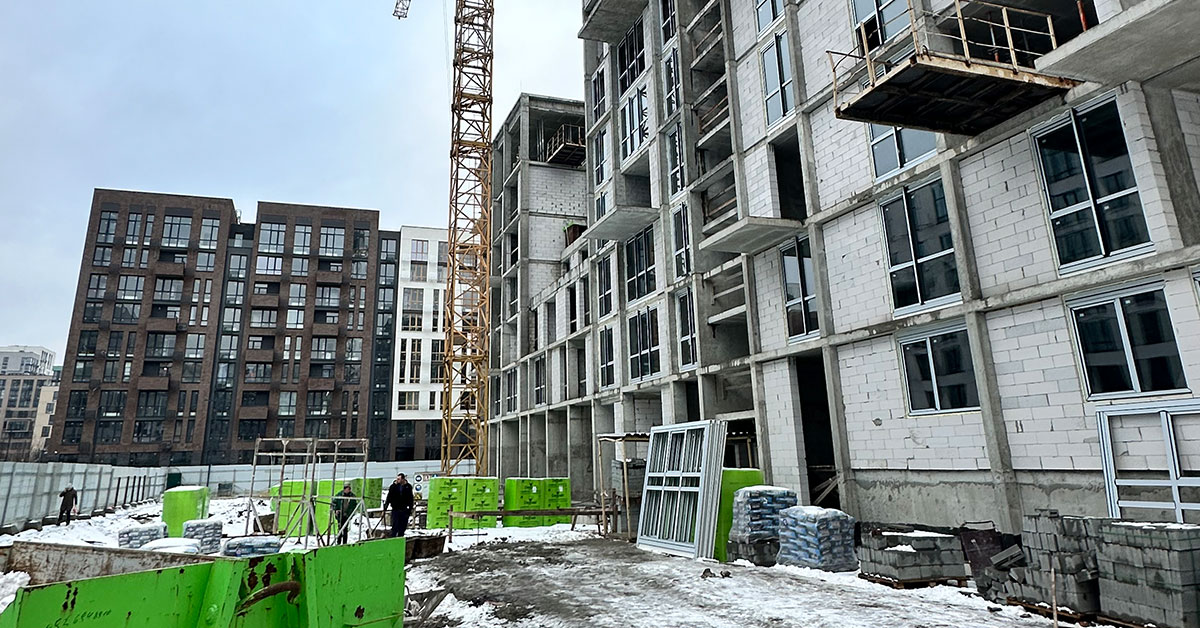

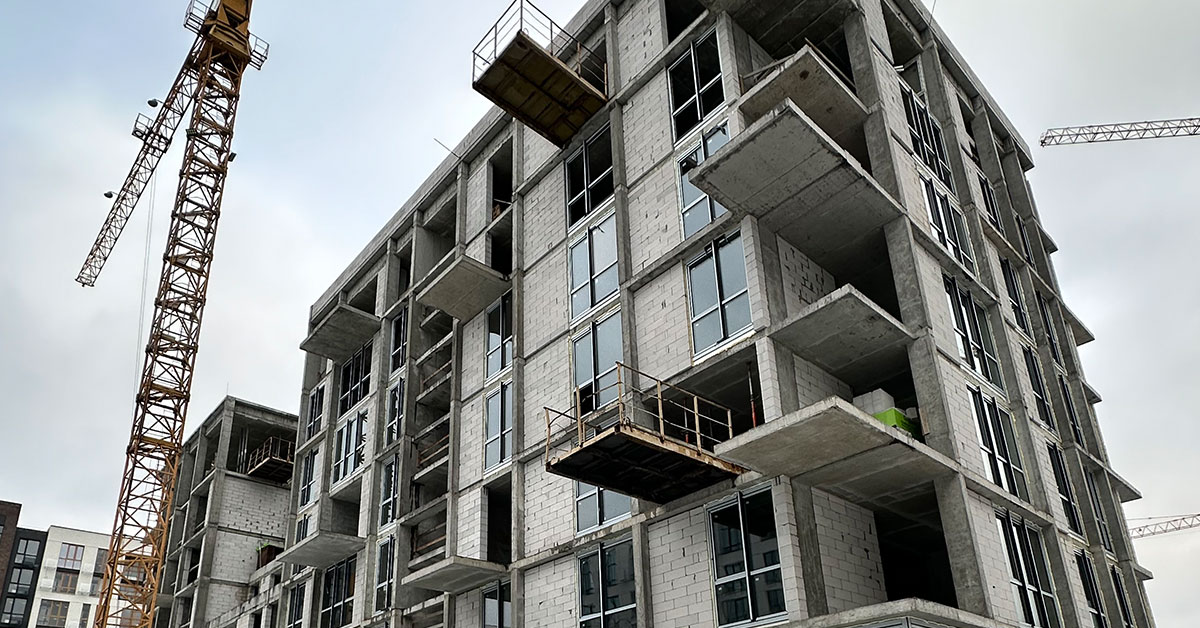

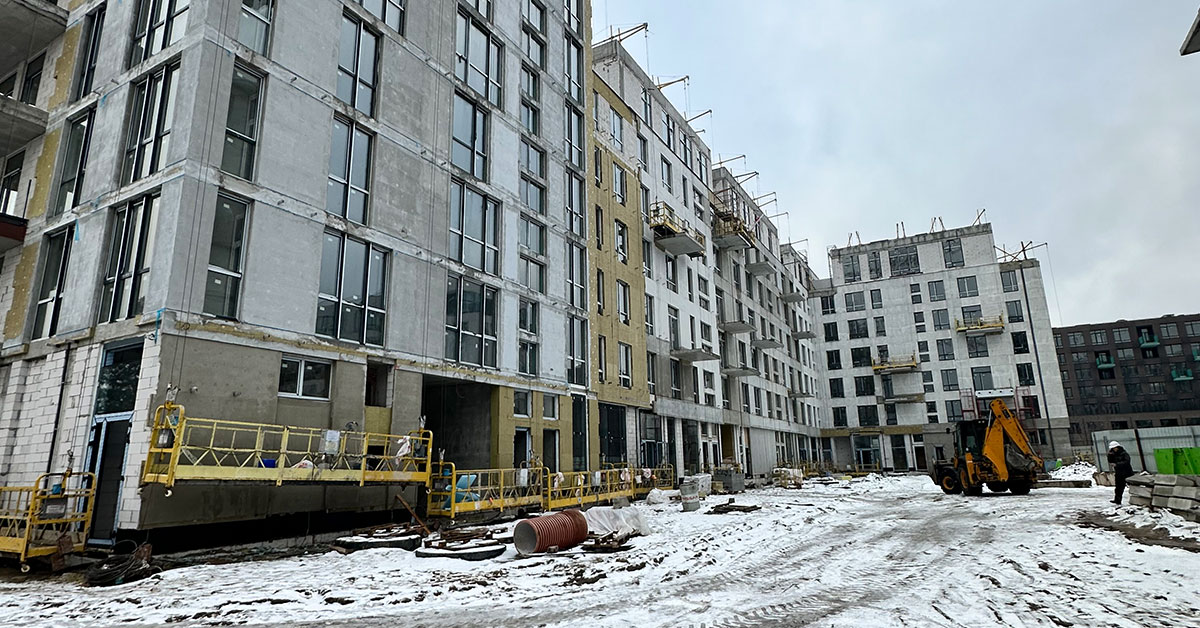

Будинок №37

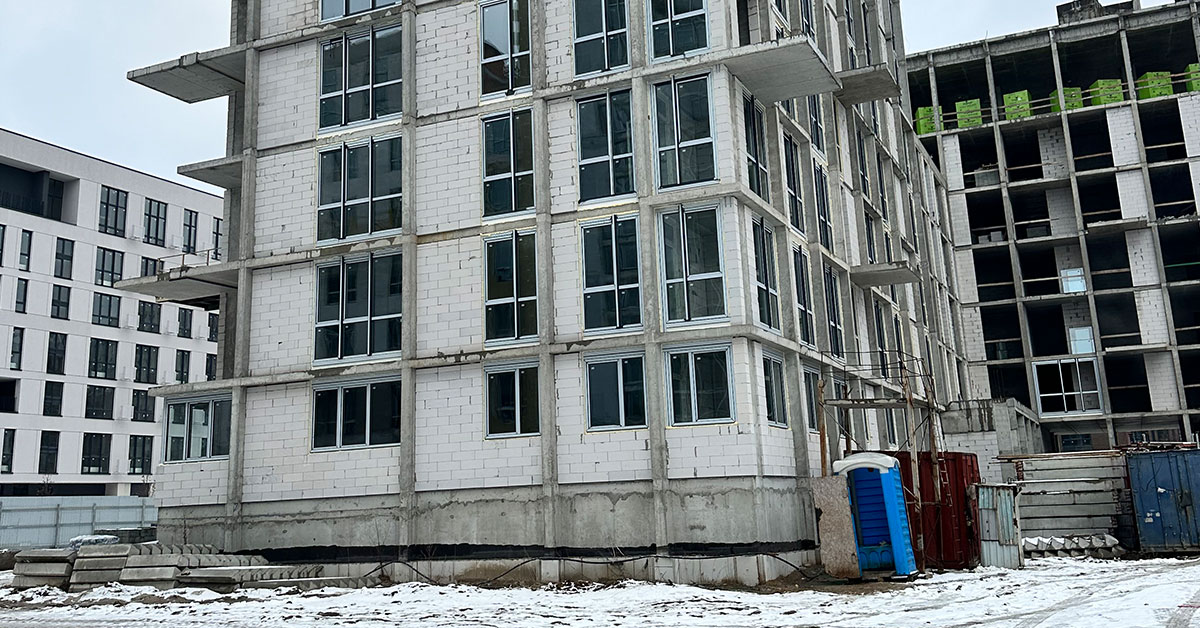

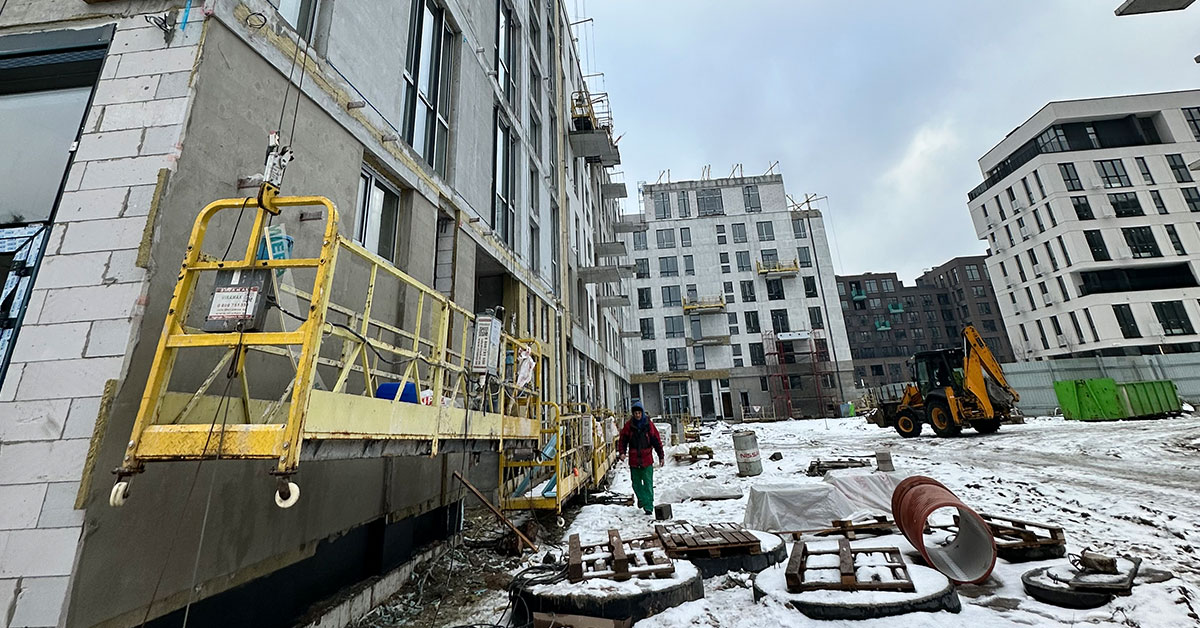

  • Закінчили кам’яні та монолітні роботи в повному обсязі
  • Внутрішні інженерні мережі виконані на 50%
  • Змонтовані радіатори опалення у квартирах та встановили вхідні двері

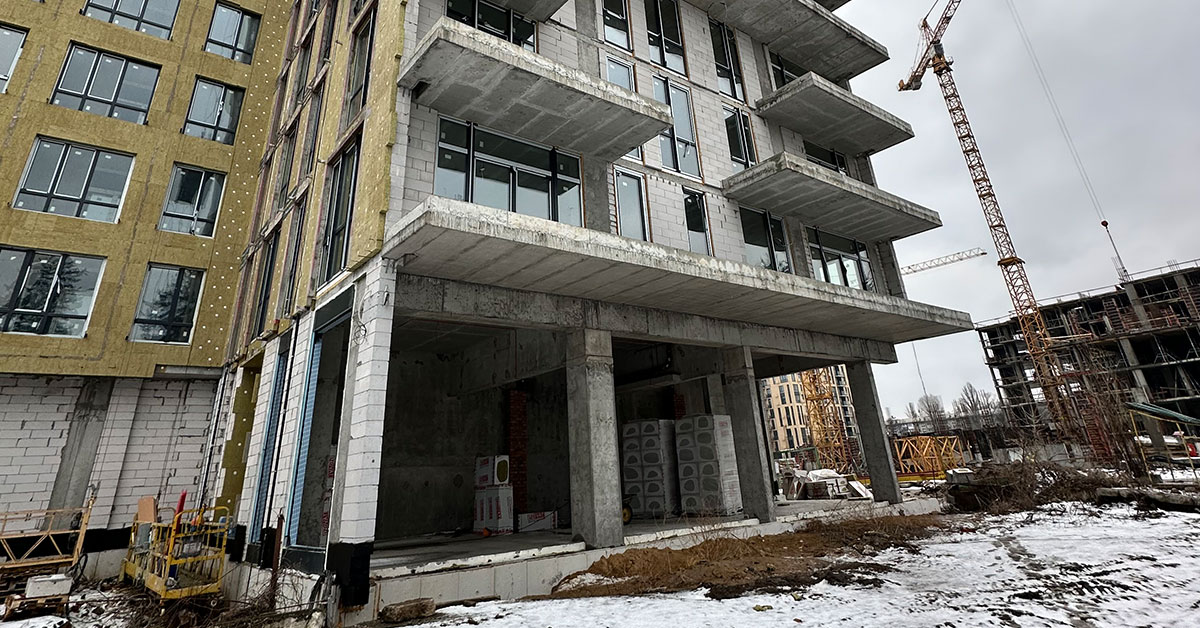

  • Розпочали оздоблення місць загального користування.
  • Штукатурні роботи закінчені повністю
  • Стяжки підлог закінчені повністю крім перших поверхів
  • Розпочали укладання плитки підлоги та вже закінчили майже на 75%, залишилися вхідні групи перших поверхів.
  • Змонтували всі віконні конструкції на 100%
  • Вітражі перших поверхів комерційних приміщень та вхідних груп закінчені на 80%.

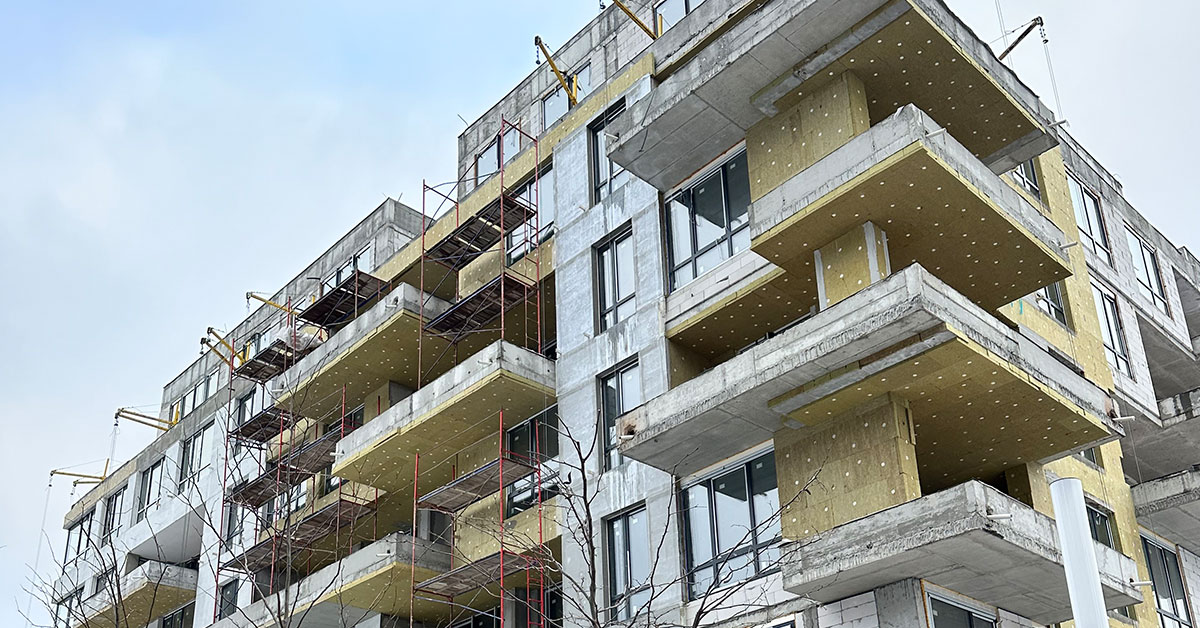

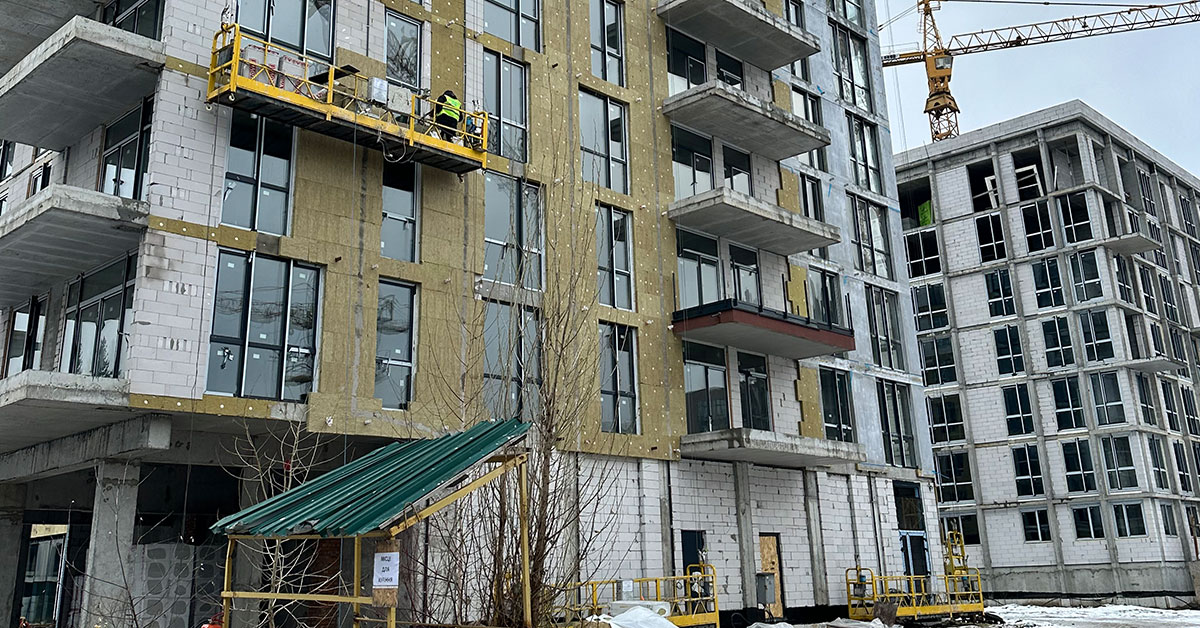

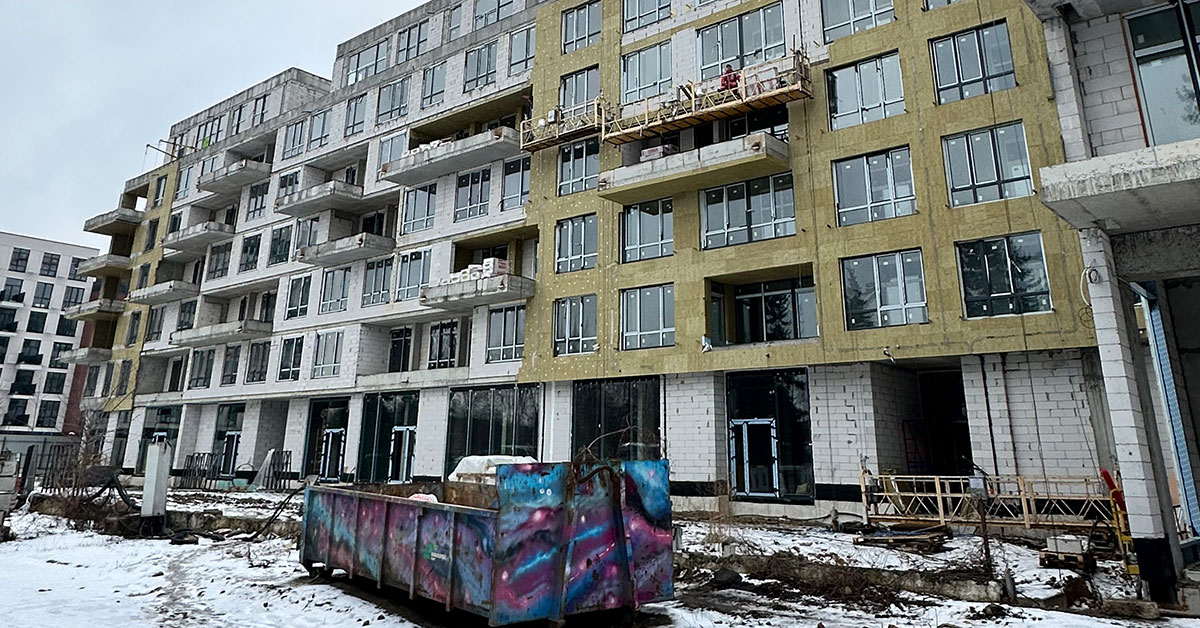

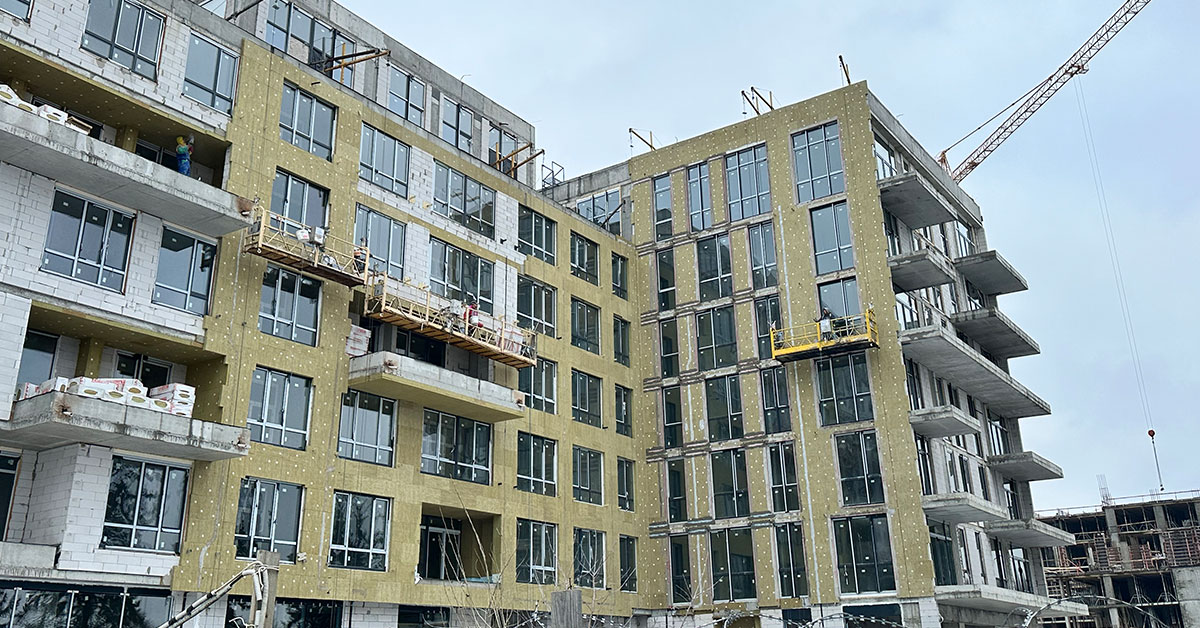

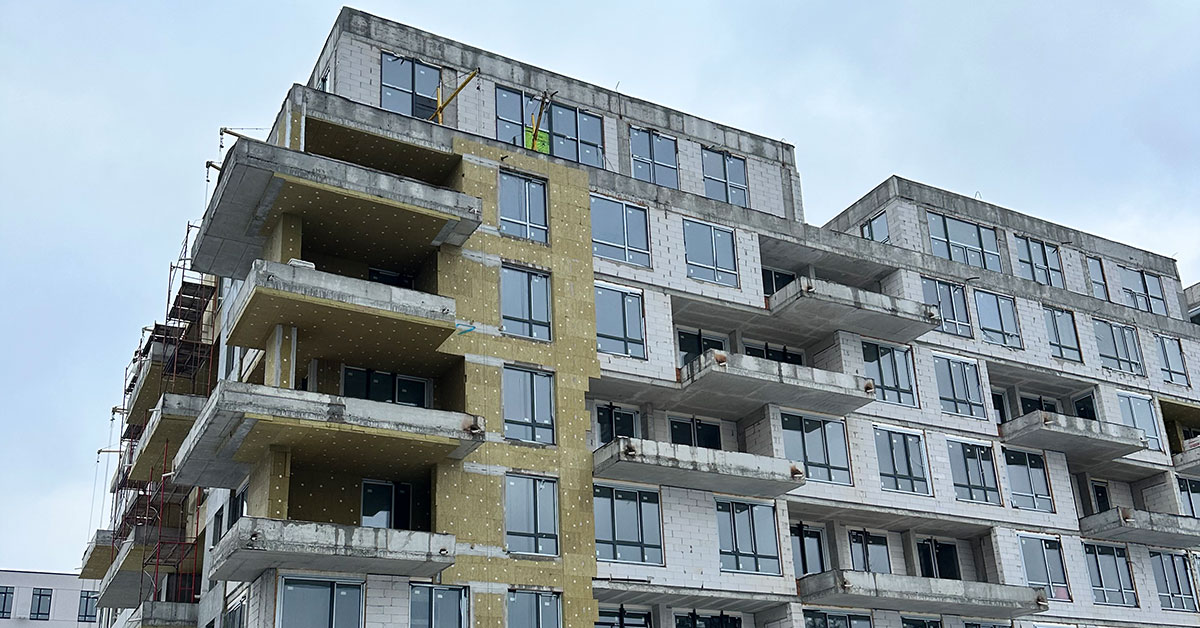

  • Фасадні роботи станом на сьогодні завершені на 40% загалом на 70% закінчено утеплення фасаду будинку мінеральною ватою.
  • Гідроізоляція покрівель та терас закінчена на 100%. Покрівлі закінчені.

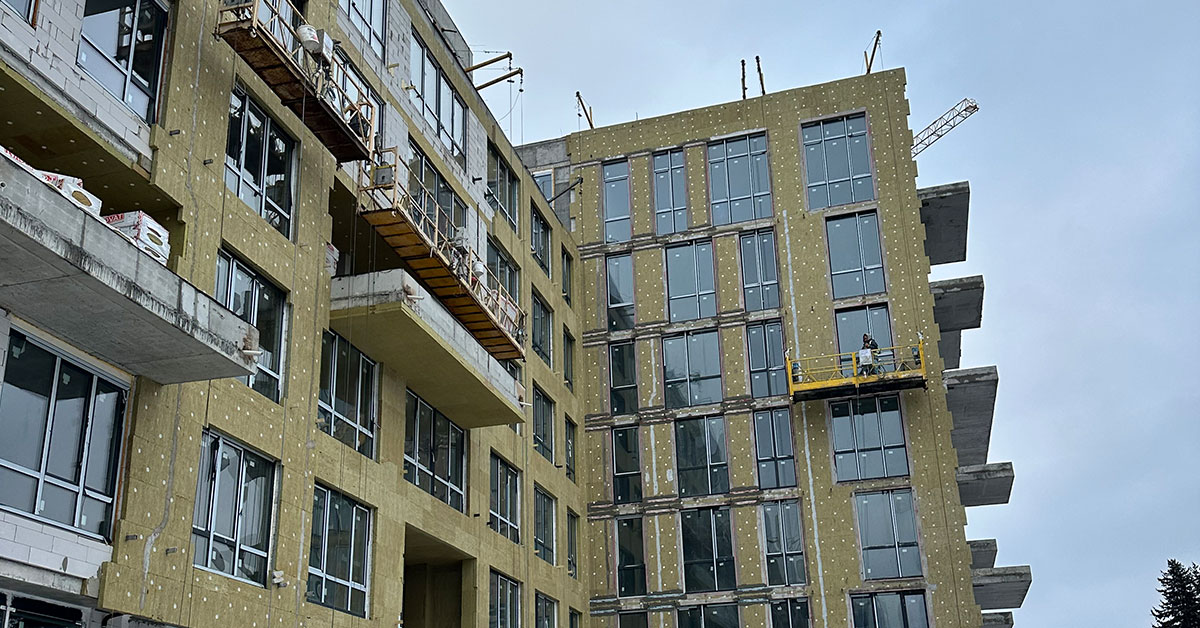

  • В лютому розпочинаємо оздоблення вентфасадом  останнього поверху даного будинку, що вирізняється своїм унікальним архітектурним задумом та стане справжньою прикрасою в кольорі бромованого алюмінію.

Будинок №38

  • Завершили роботи зі спорудження монолітного залізобетонного каркаса будинку
  • Кам’яні роботи виконані на 70%
  • Зовнішні інженерні мережі заведені в будинок в повному обсязі на 100%
  • Віконні конструкції змонтовані на 50% та вже весною плануємо повністю закінчити скління всього будинку та розпочинати стяжки й оздоблення місць загального користування.

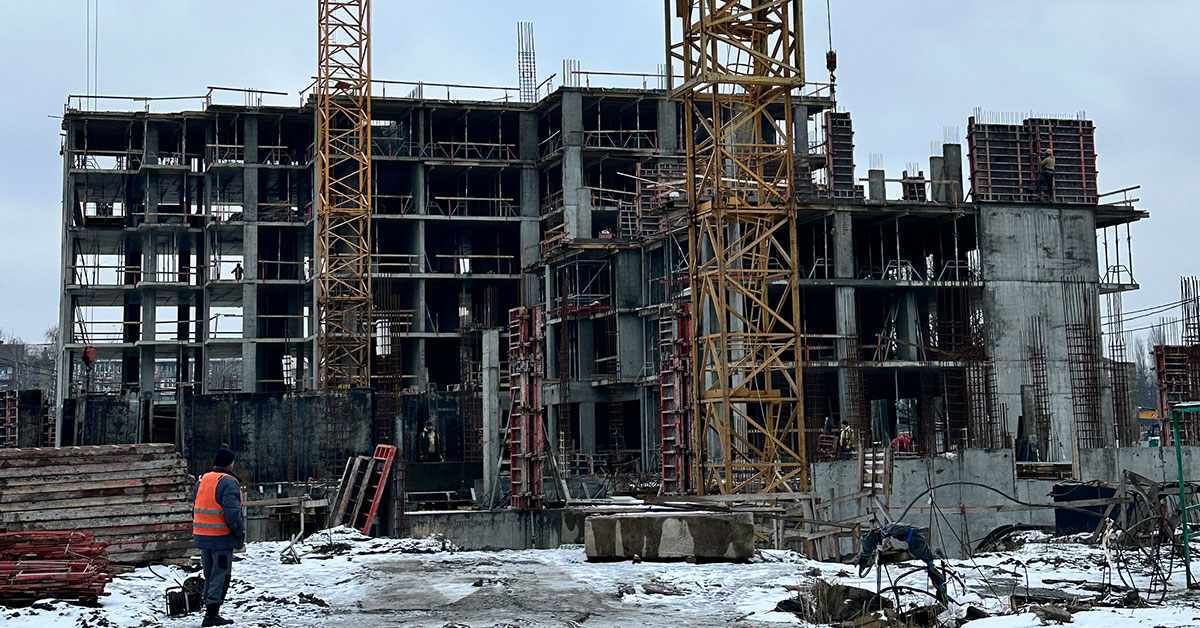

Будинок №39

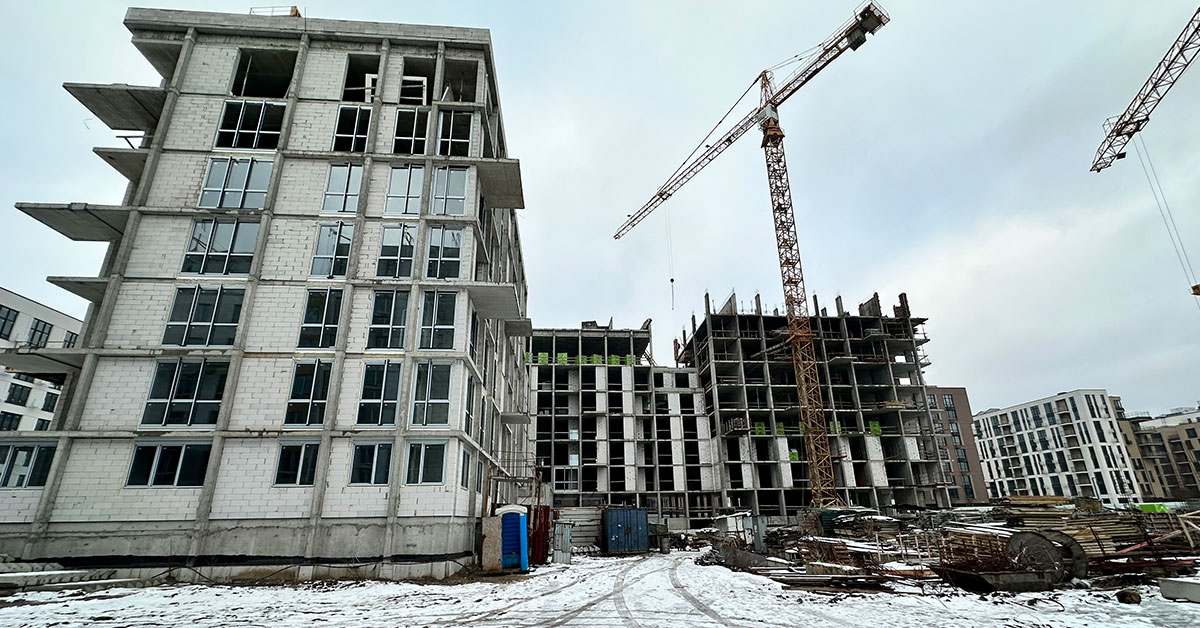

  • Монолітний залізобетонний каркас виконано 9 з 16 поверхів будинку. Роботи завершені на 55%
  • Розпочали виконання кам’яних робіт. Статус – 15%

Будинок №40

  • Виконано на 100% фундамент будинку.
  • Розпочали спорудження монолітного залізобетонного каркаса
  • За січень виконали вертикальні конструкції підвалу та вже в березні візьмемося до плити перекриття 1-го поверху.

Будинок №41

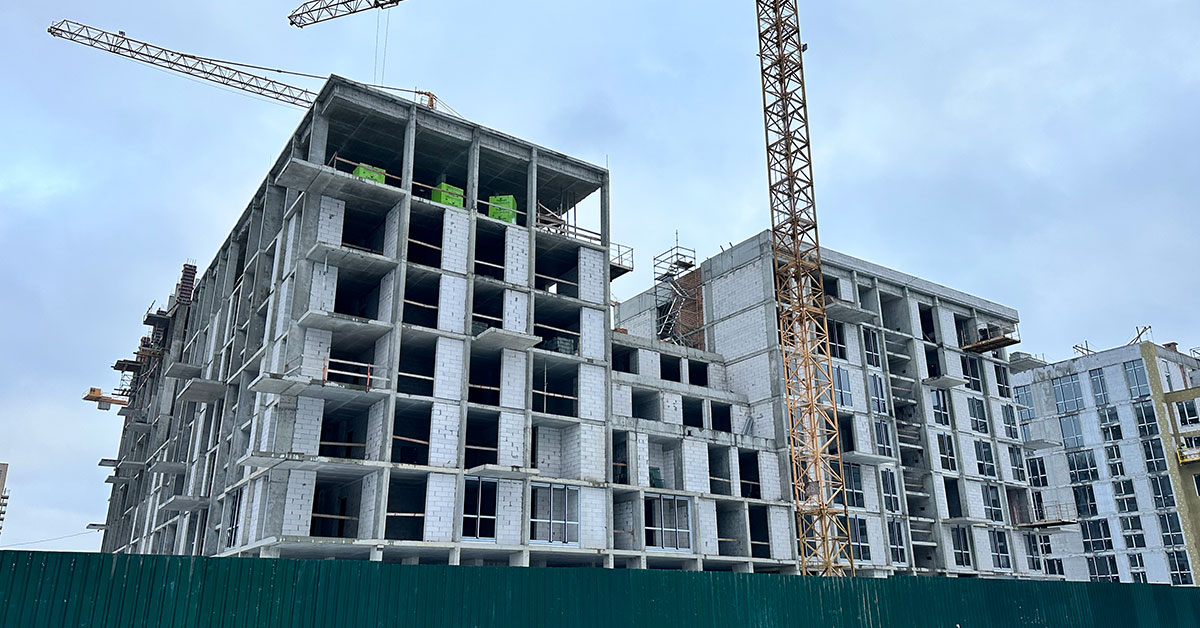

  • Монолітний залізобетонний каркас виконано вже 6 з 16 поверхів. Статус виконання – 35%
  • До початку березня в планах бути вже на 8-му поверсі

Будинок №42

Розпочали повноцінну роботу зі спорудження монолітного залізобетонного каркаса. До літа маємо завершити 7-9 поверхів даного будинку в залізобетоні.
