Хід будівництва «Файна Таун» – березень 2024 року (фото)

Компанія KAN підготувала новий фотозвіт про хід будівництва ЖК «Файна Таун» станом на березень 2024 року. Наразі завершуються роботи з облаштування території в 9-й черзі та триває будівництво 10-ї черги комплексу. Скоро запустять пішохідний міст.

9 черга

Будинки 34, 35, 36

Забудовник закінчує показувати інвесторам квартири по технічному стану. Йде підготовка до підписання договорів купівлі-продажу.

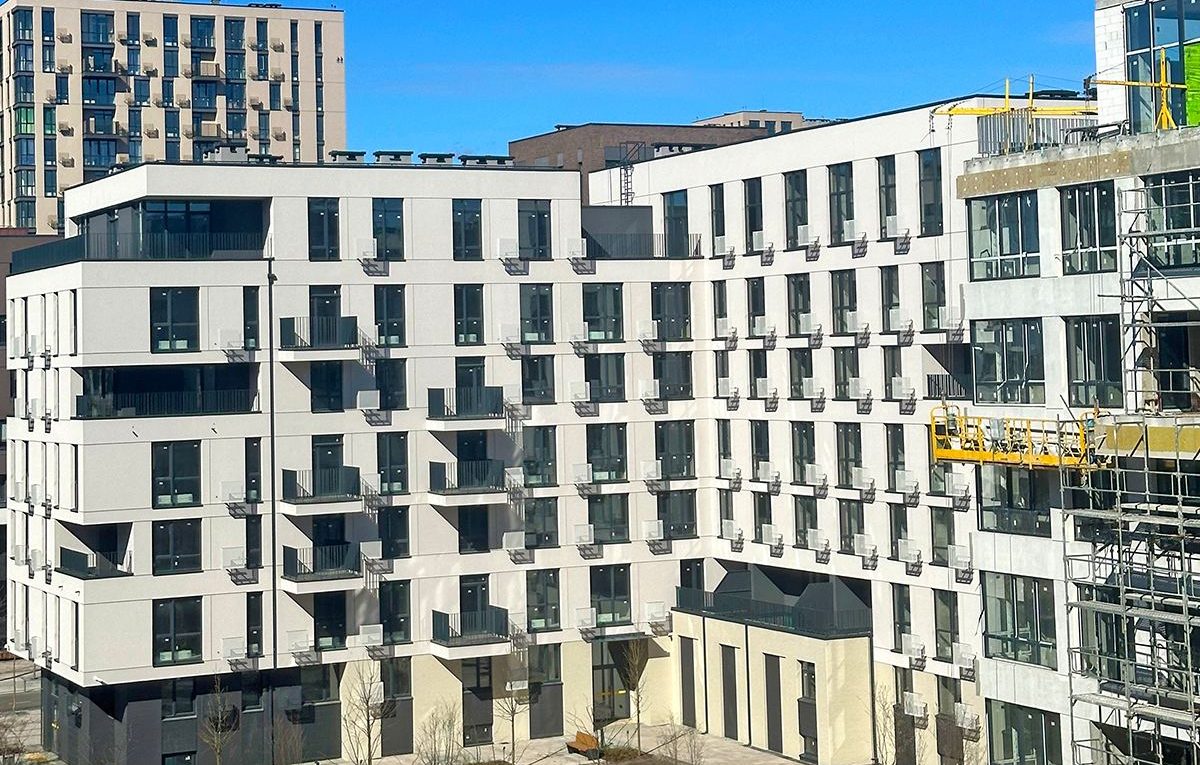

37 будинок

  • Будівельники закінчили кам’яні та монолітні роботи в повному обсязі.
  • Внутрішні інженерні мережі виконані на 75%.
  • Змонтовані радіатори опалення у квартирах та встановили вхідні двері 90%.
  • Змонтовані обладнання насосної та теплового пункту будинку.
  • Роботи з оздоблення місць загального користування йдуть по плану та вже укладена плитка на всіх крім перших поверхів в місцях загального користування.
  • Влаштовано 100% стяжки підлоги 1-х поверхів.
  • Змонтували всі віконні конструкції на 100%.
  • Вітражі перших поверхів комерційних приміщень та вхідних груп закінчені на 90%.

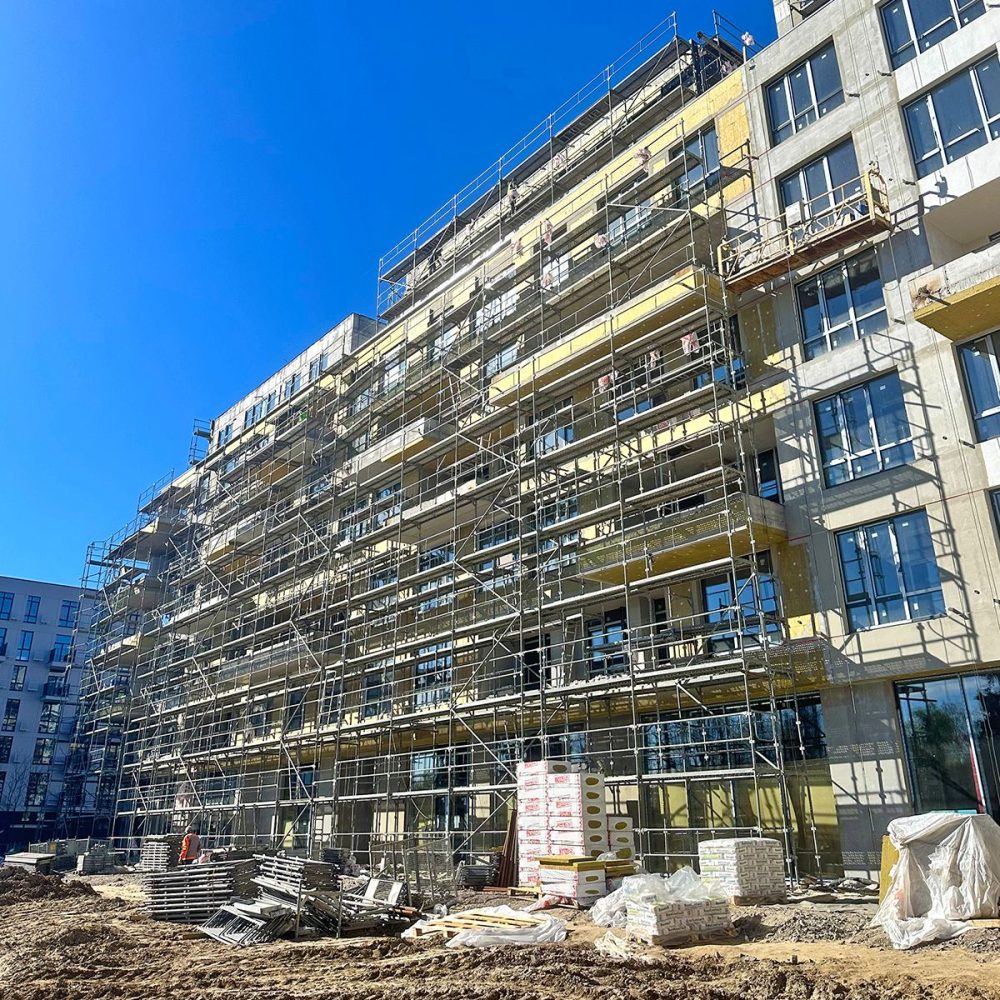

  • Фасадні роботи станом на сьогодні завершені на 60% загалом на 80% закінчено утеплення фасаду будинку мінеральною ватою.
  • Змонтовані 70% риштування та розпочато оздоблення вен фасаду останнього поверху даного будинку, що вирізняється своїм унікальним архітектурним задумом та стане справжньою прикрасою в кольорі бромованого алюмінію.

10 черга

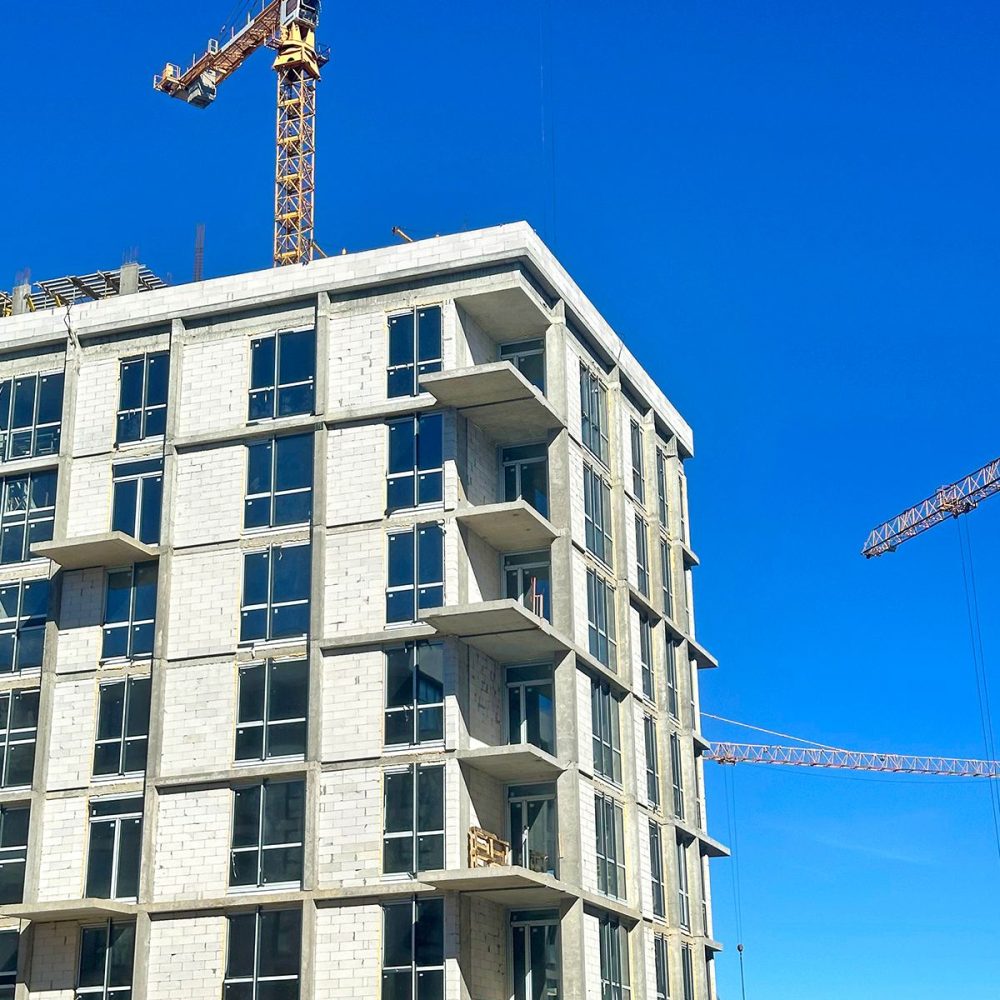

38 будинок

  • Завершили роботи зі спорудження монолітного залізобетонного каркаса будинку.
  • Кам’яні роботи виконані на 95%.
  • Віконні конструкції змонтовані на 100%.
  • Розпочали влаштування стяжок та оздоблення місць загального користування.
  • Пришвидшеними темпами виконуємо покрівельні роботи. Статус виконання 50%. Перша секція вже готова. Дві інші вже влаштована покрівельна мембрана.
  • Вже у квітні завішуємо перші будівельні колиски та починаємо роботи по фасаду.

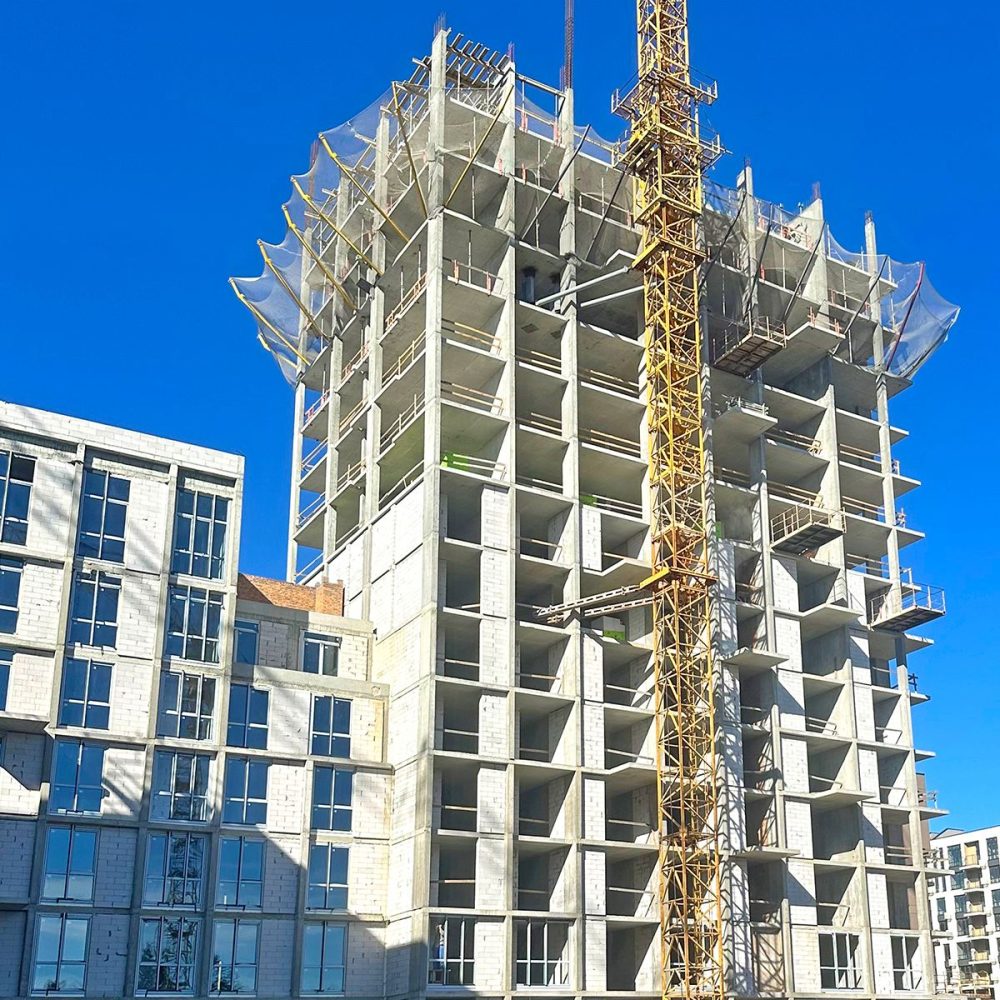

39 будинок

  • Монолітний залізобетонний каркас виконано 14 з 16 поверхів будинку. Роботи завершені на 85%.
  • Статус кам’яних робіт – 60%, а якщо точніше, то наші каменярі вже на 9-ому поверсі.
  • У квітні вже починаємо монтаж віконних блоків.
