Хід будівництва «Файна Таун» – лютий 2024 року (фото)

Компанія KAN підготувала новий фотозвіт про хід будівництва ЖК «Файна Таун» станом на лютий 2024 року. Наразі завершуються роботи з облаштування території в 9-й черзі та триває будівництво 10-ї черги комплексу.

9 черга

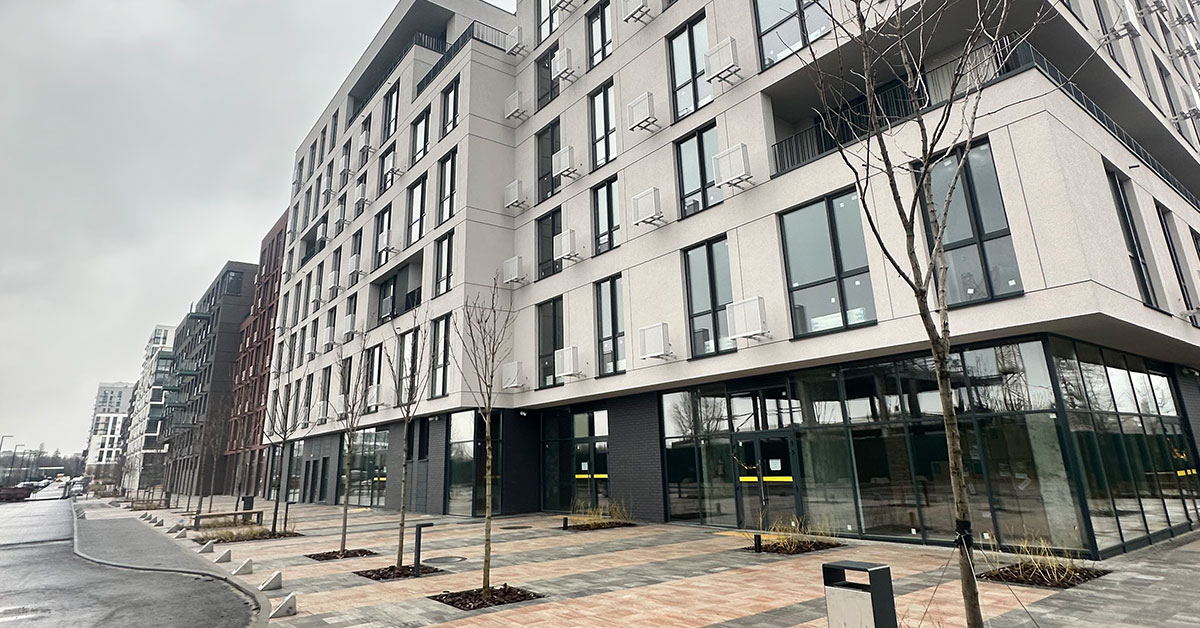

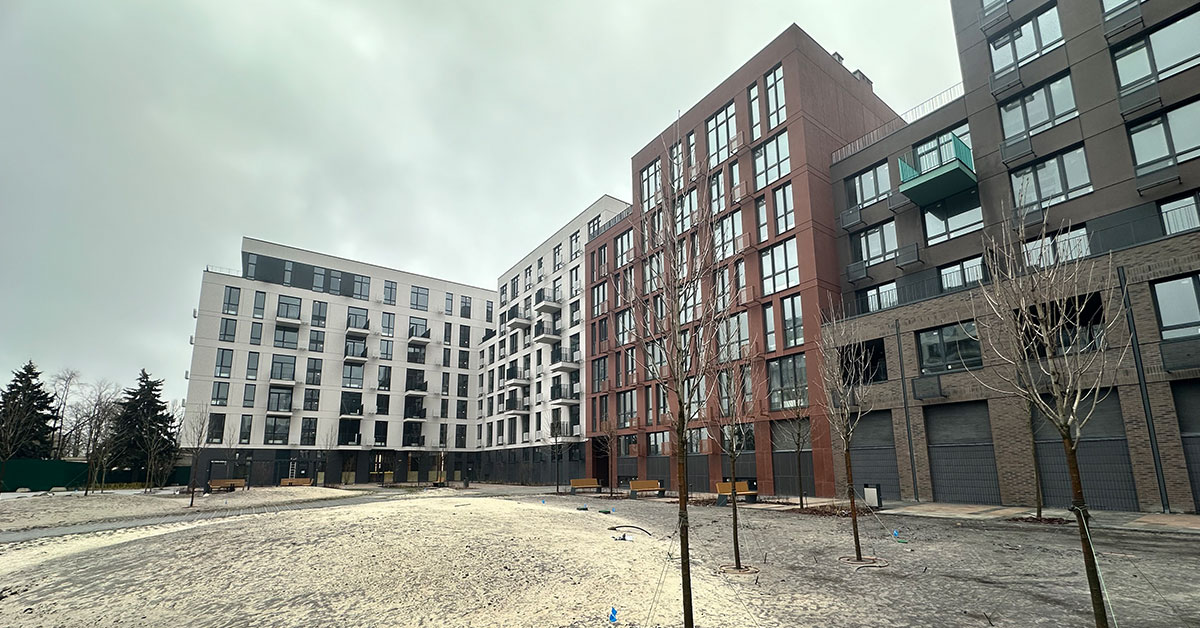

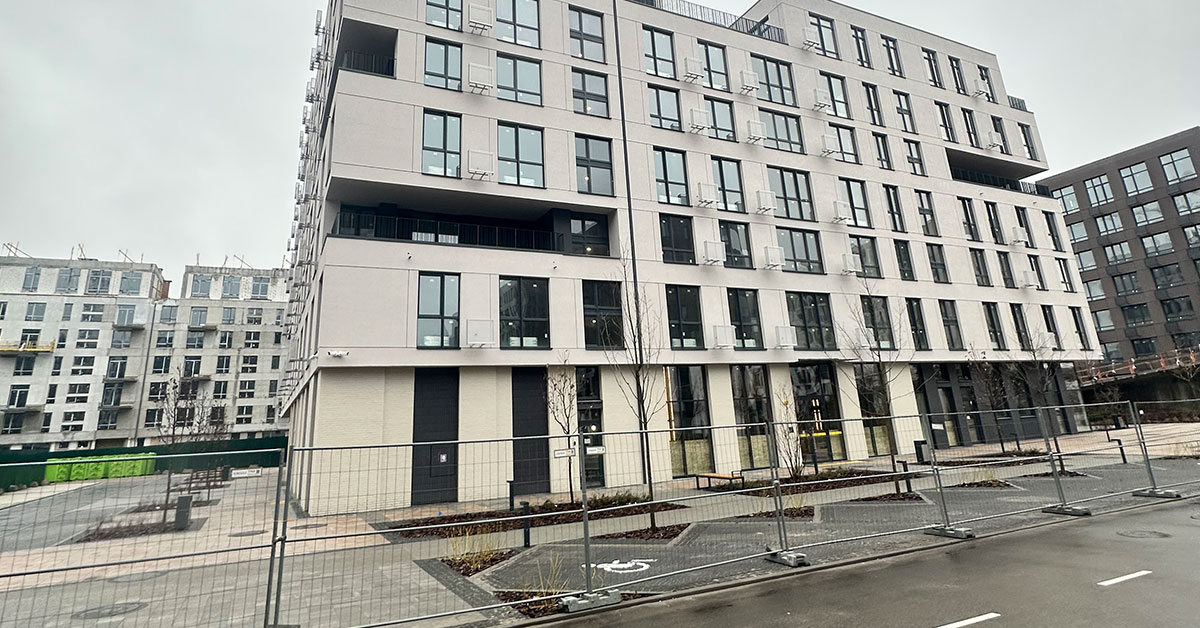

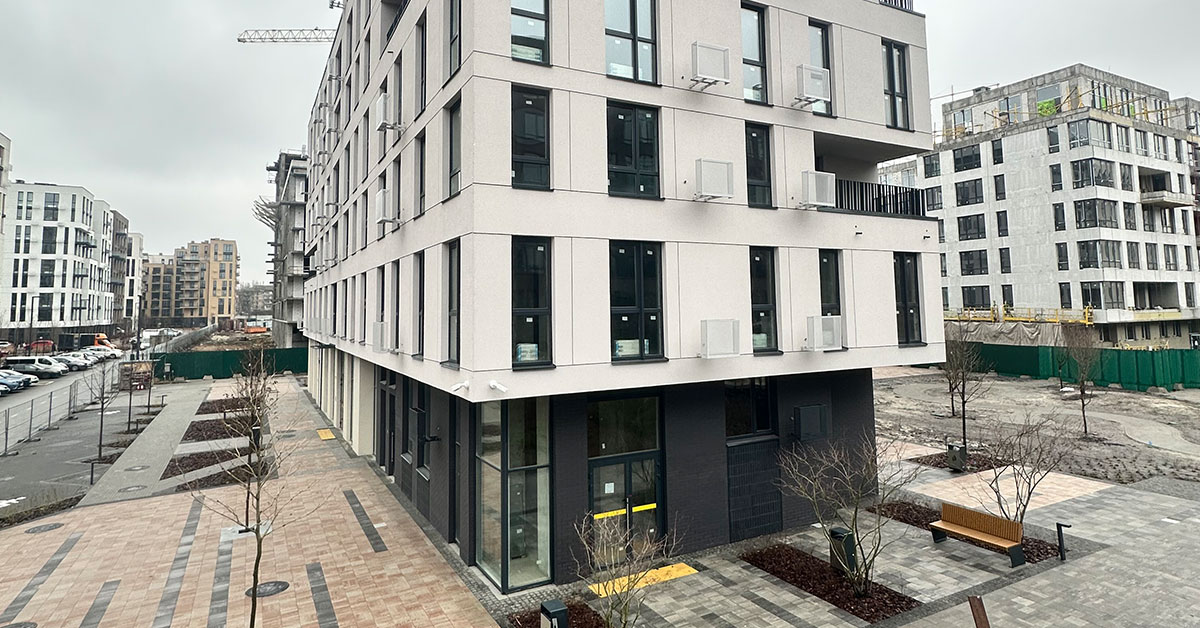

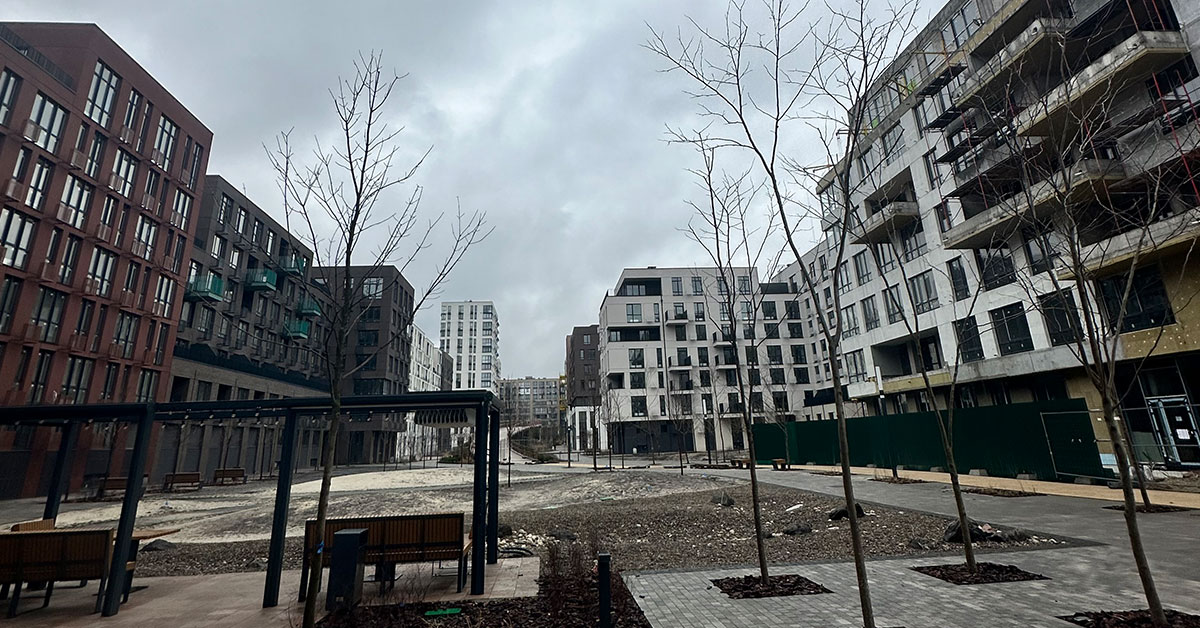

Інвестори будинків 34, 35 та 36 вже почали переглядати свої квартири. Вже до літа планується передавати ключі щасливим власникам. Для цих будинків залишилося лише облаштувати прибудинкову територію. Забудовник вже обрав підрядника та закуповує насіння посівних лугових трав, щоб вже у квітні їх посіяти. та цього літа насолоджуватися їх різноманіттям у внутрішньому дворі 14 черги.

Велосипедно-пішохідний міст

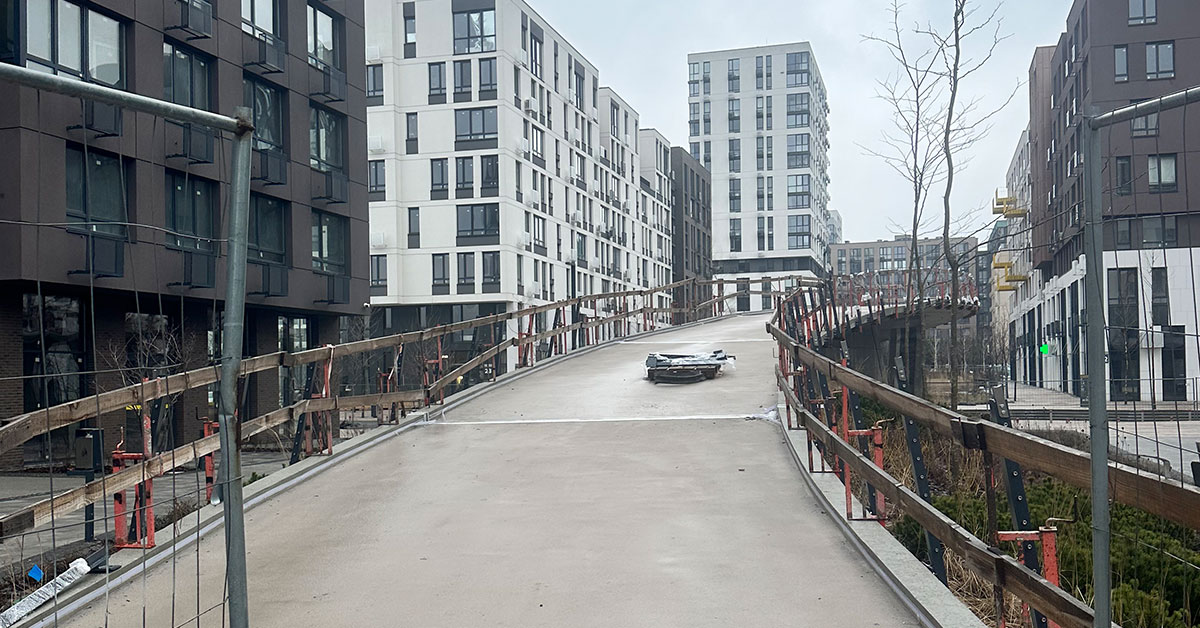

Розпочався монтаж огородження мосту. Відкриття заплановане вже цієї весни.

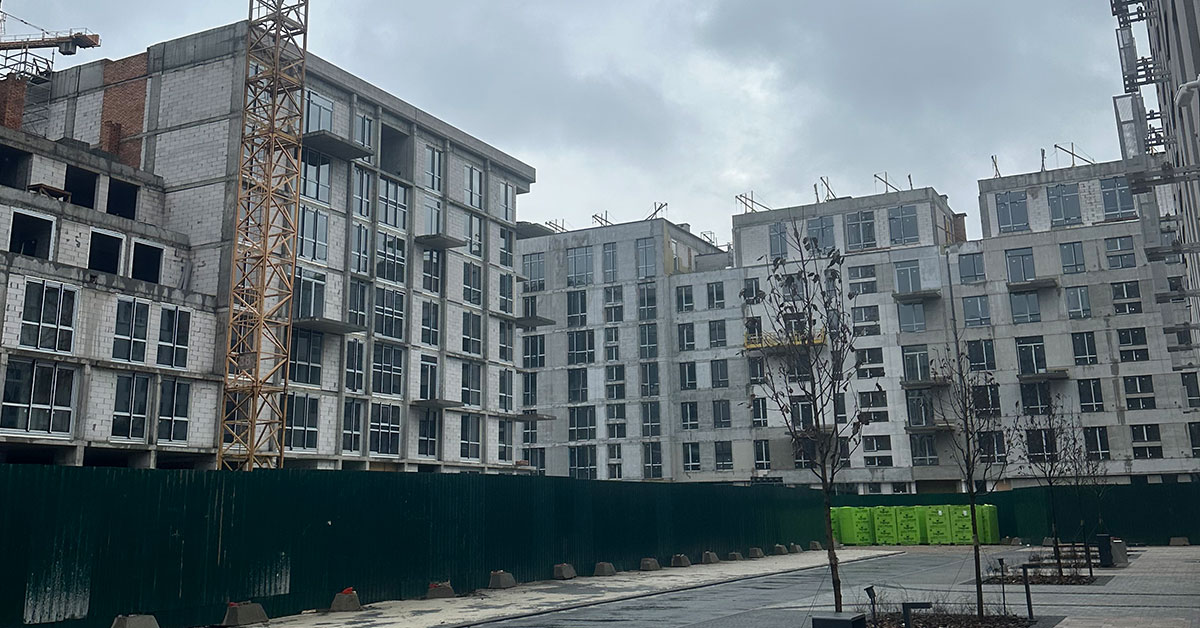

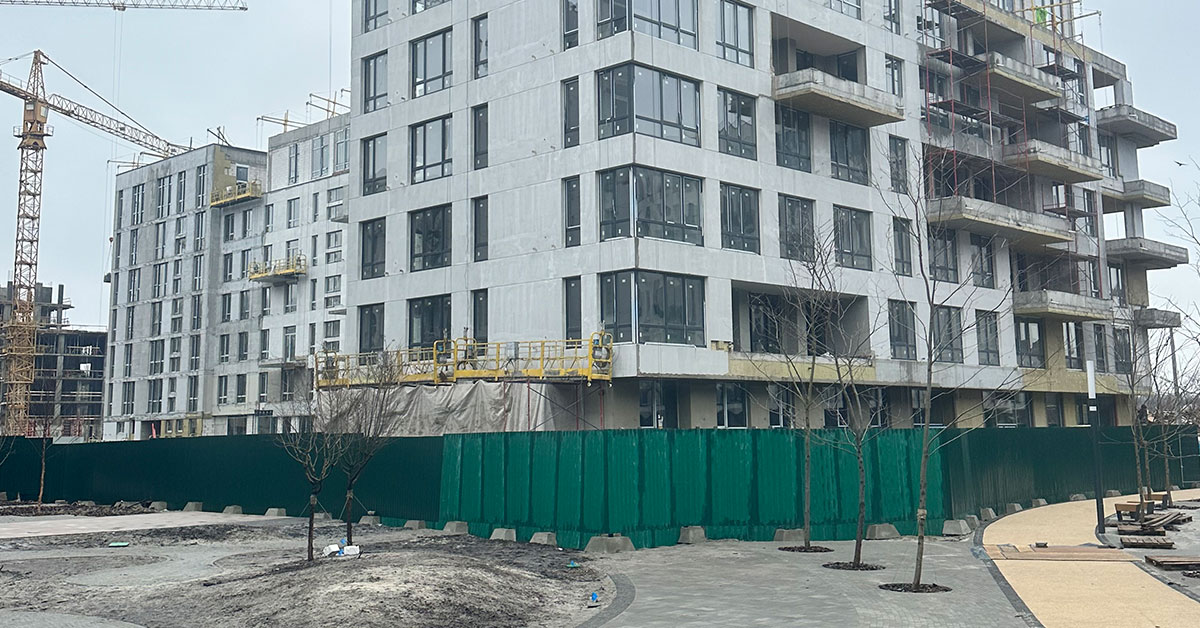

37 будинок

  • Закінчили кам’яні та монолітні роботи в повному обсязі
  • Внутрішні інженерні мережі виконані на 75%
  • Змонтовані радіатори опалення у квартирах та встановили вхідні двері
  • Змонтовані обладнання насосної та теплового пункту будинку
  • Роботи з оздоблення місць загального користування йдуть по плану та вже укладена плитка в місцях загального користування на всіх поверхах, крім перших
  • Починаємо влаштовувати стяжки підлог 1-х поверхів
  • Змонтували всі віконні конструкції на 100%

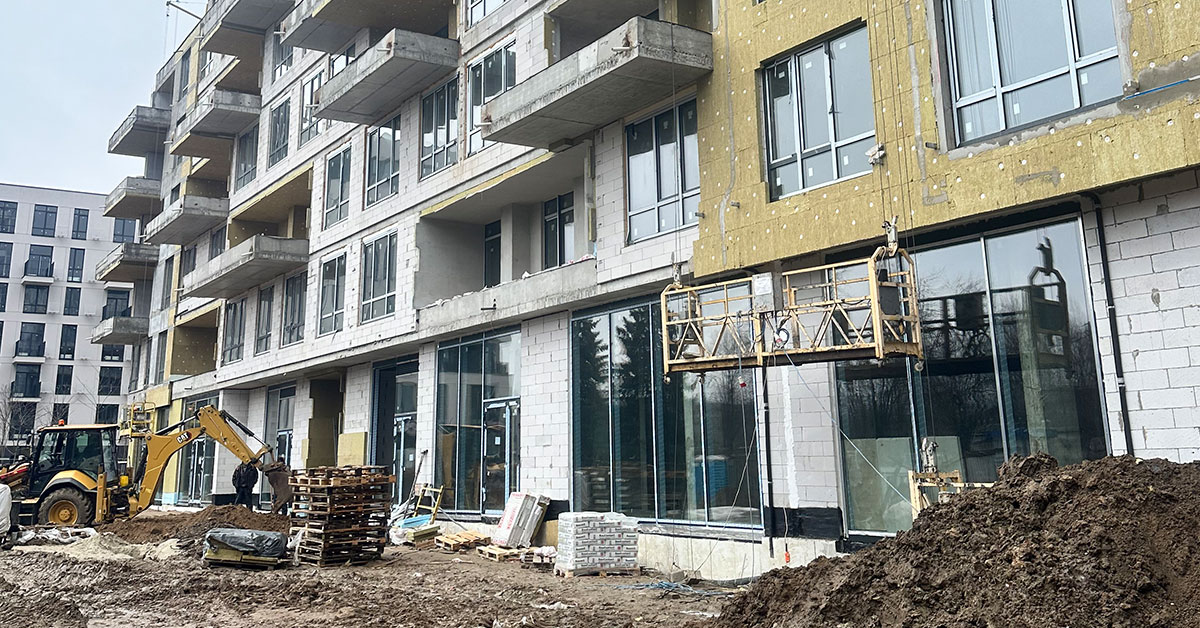

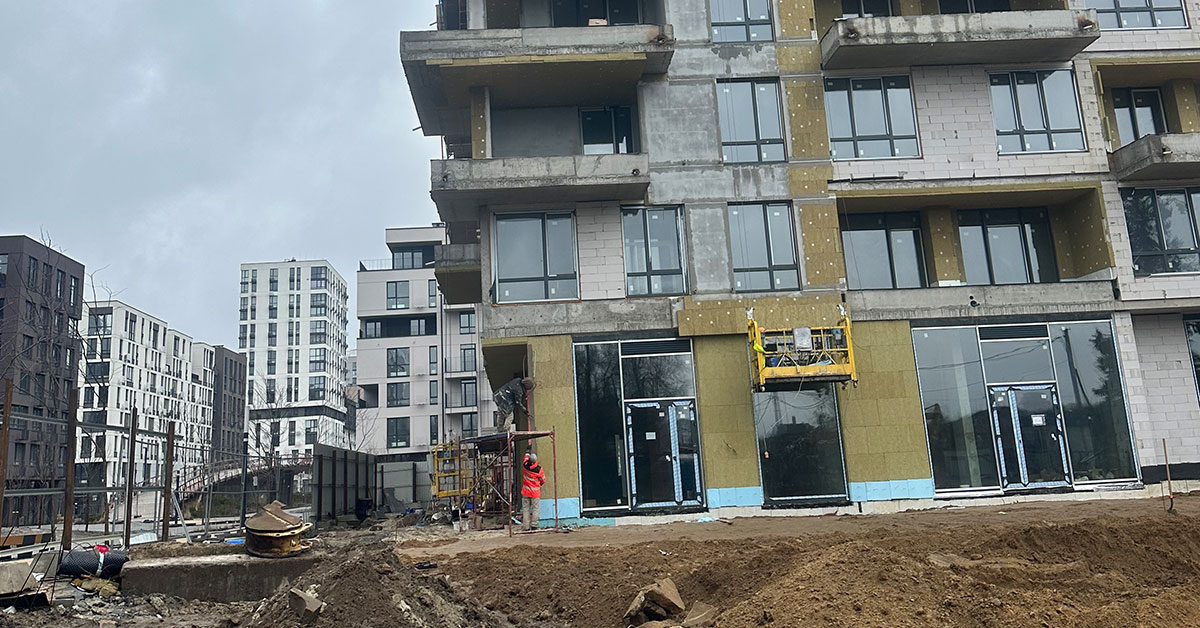

  • Вітражі перших поверхів комерційних приміщень та вхідних груп закінчені на 90%
  • Фасадні роботи станом на сьогодні завершені на 60%
  • Загалом на 80% закінчено утеплення фасаду будинку мінеральною ватою
  • Приступаємо до оздоблення вентфасадом останнього поверху, що вирізняється своїм унікальним архітектурним задумом та стане справжньою прикрасою в кольорі брашированого алюмінію.

10 черга

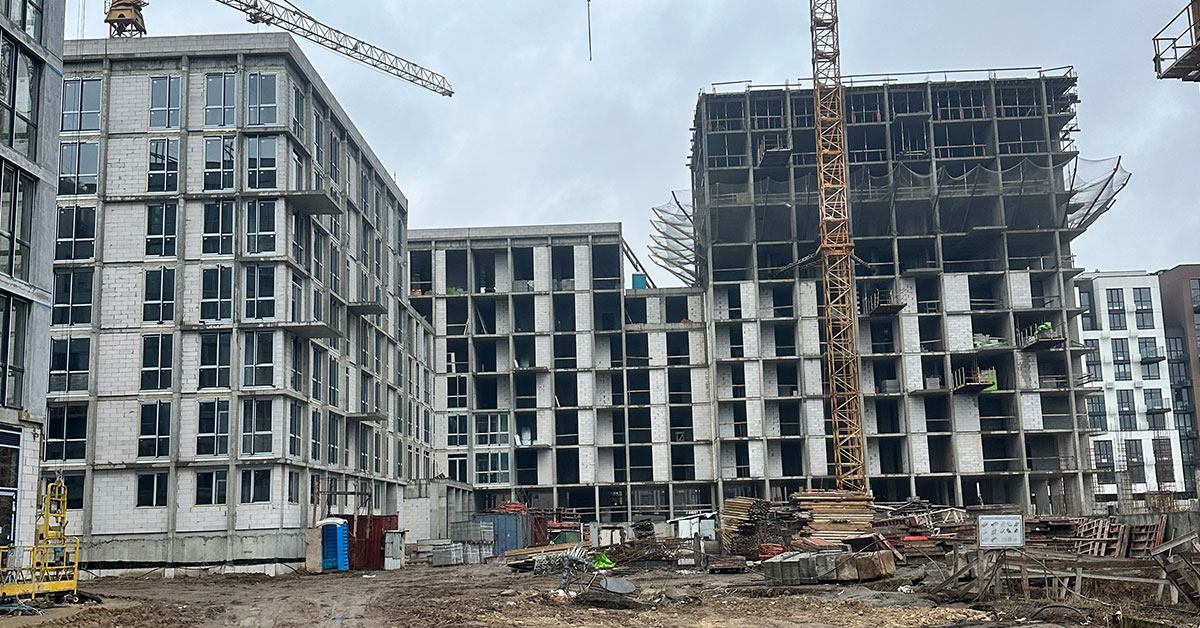

38 будинок

  • Завершили роботи зі спорудження монолітного залізобетонного каркаса будинку
  • Кам’яні роботи виконані на 85%

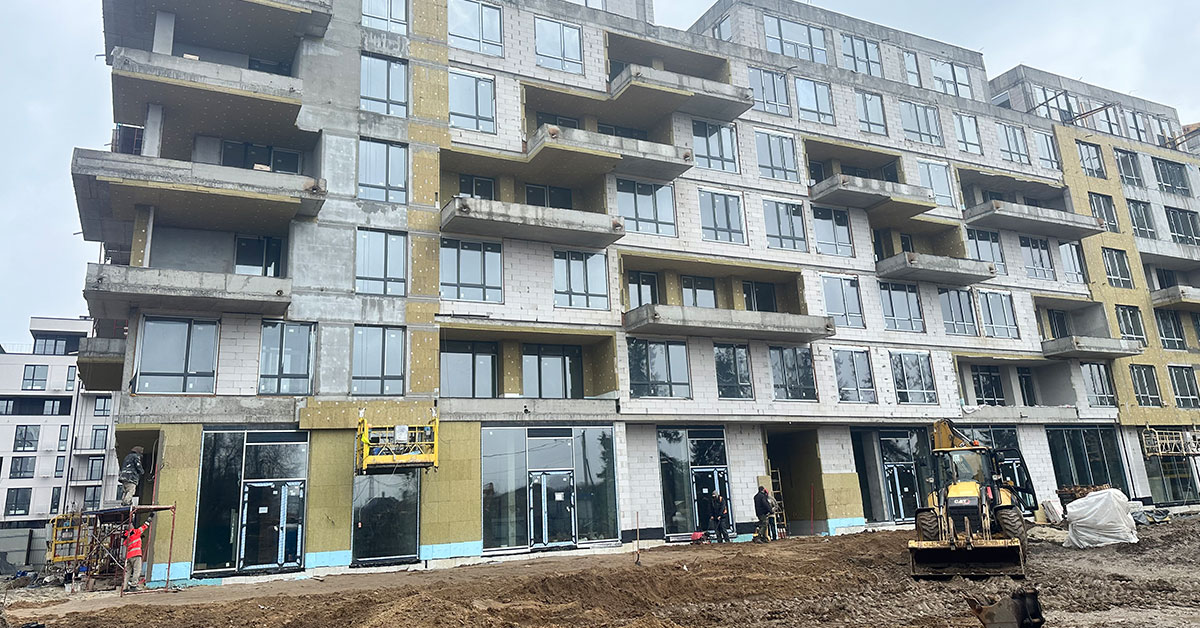

  • Віконні конструкції змонтовані на 75% та вже до кінця березня плануємо повністю закінчити скління всього будинку, приступити до стяжок та оздоблення місць загального користування

39 будинок

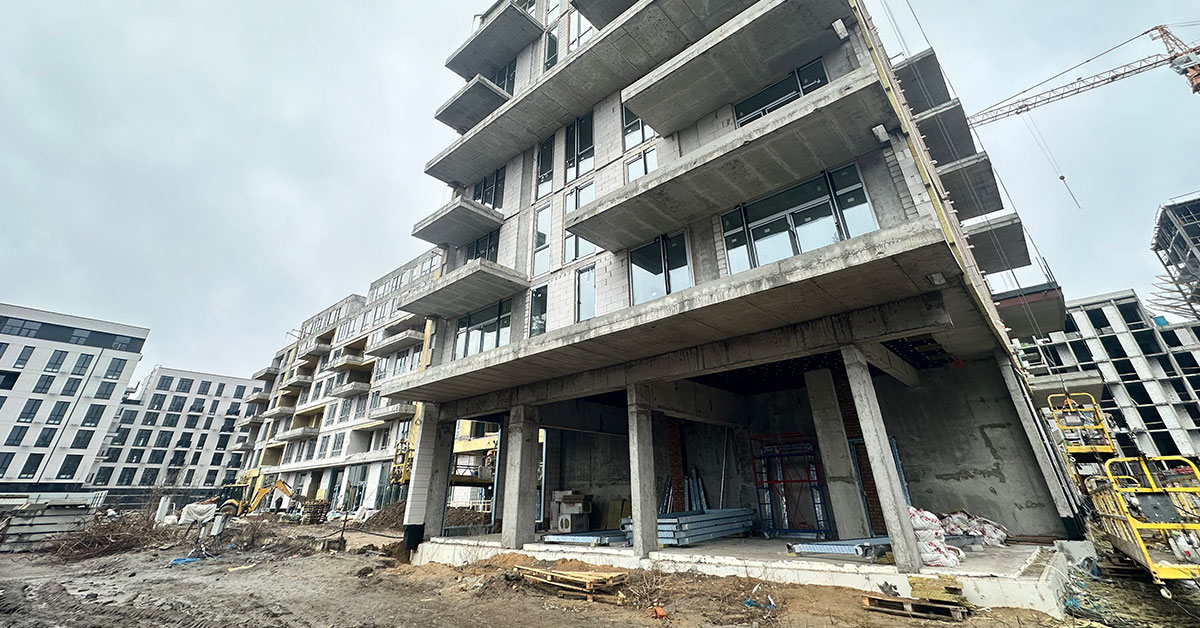

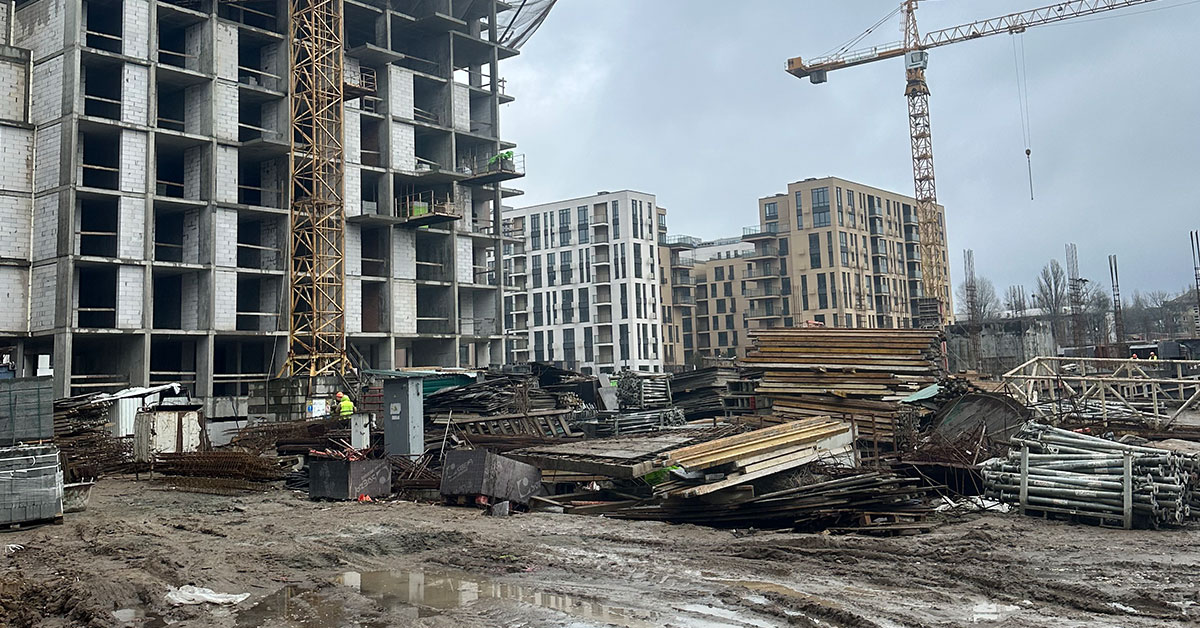

  • Монолітний залізобетонний каркас виконано для 12 з 16 поверхів будинку. Роботи завершені на 75%
  • Приступили до виконання кам’яних робіт. Статус – 40%, а якщо точніше, то наші каменярі вже на 7-ому поверсі

40 будинок

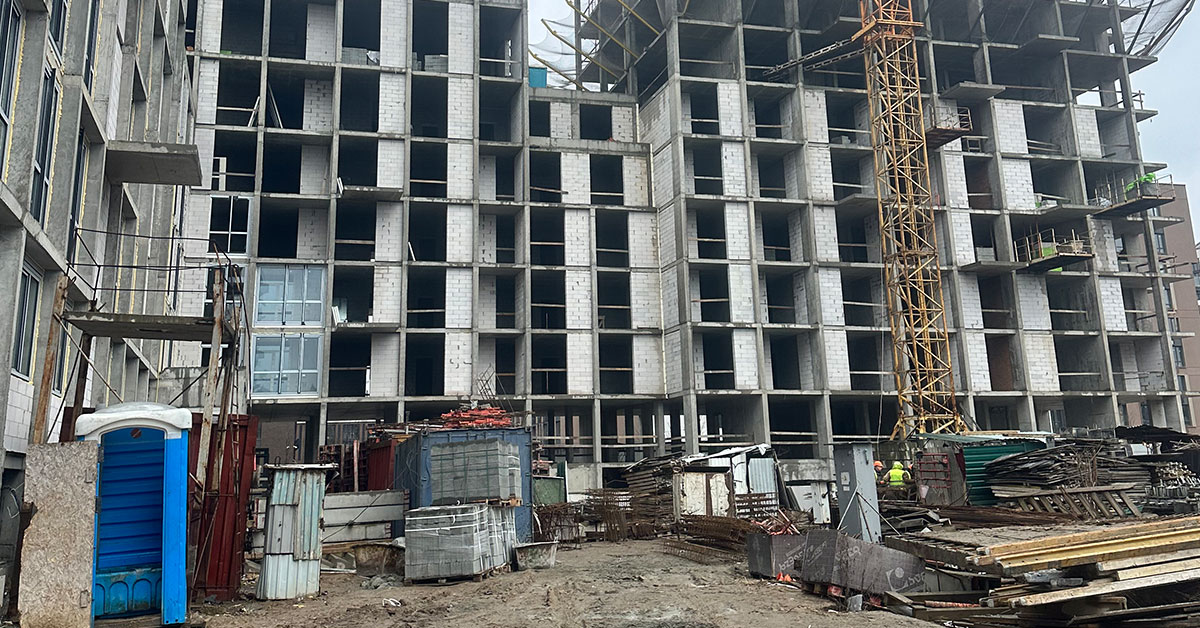

  • Виконано на 100% фундамент будинку
  • Приступили до спорудження монолітного залізобетонного каркаса
  • Виконано підвальний та 1-ий поверх будинку в залізобетонному каркасі
  • Виконуються роботи з гідроізоляції фундаментів

41 будинок

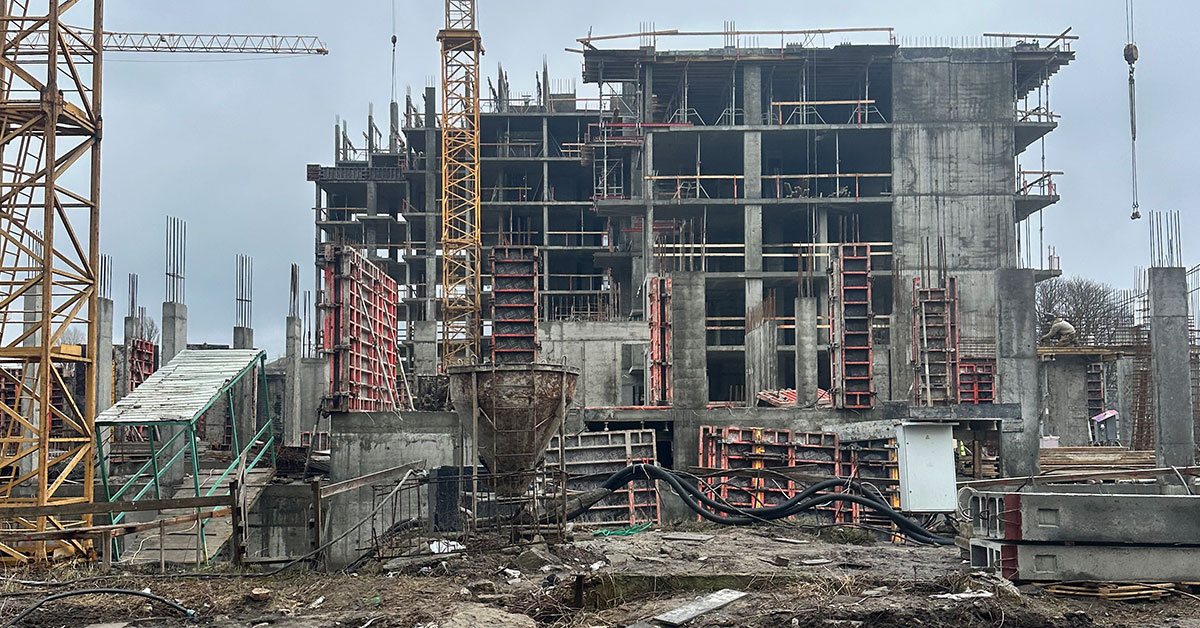

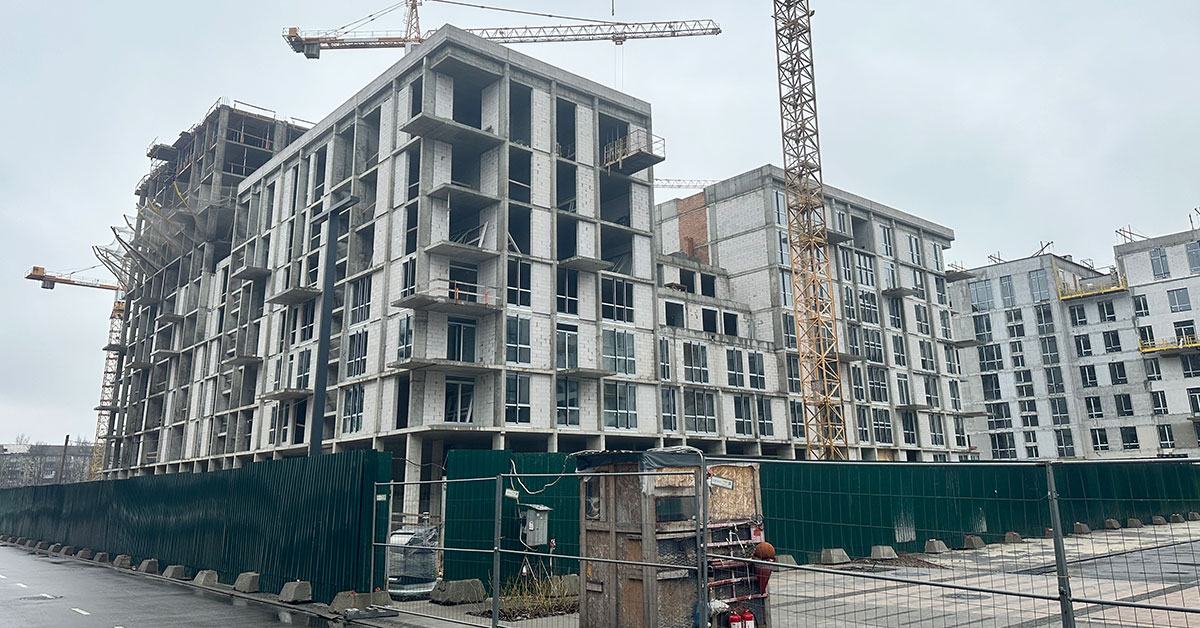

  • Монолітний залізобетонний каркас виконано вже 9 з 16 поверхів. Статус виконання – 50%
  • До початку березня в планах бути вже на 10-му поверсі
  • Розпочали кам’яні роботи та виконуємо кладку на 2-ому поверсі будинку

42 будинок

  • Розпочали повноцінну роботу по спорудженню монолітного залізобетонного каркасу
  • До літа маємо завершити 7-9 поверхів даного будинку в залізобетоні, а зараз вже маємо підвальний та перший поверх в моноліті та не зупиняємося, а лише нарощуємо темп
